廈門海華電力科技有限公司首個變電站建成具備送電條件

喜報?。。?/span>2020年12月28日由廈門海華電力科技有限公司建設的廈門寧店110kV變電站工程順利通過施工單位三級自檢、監理單位驗收、業主單位驗收;電氣試驗參數與數據報告均合格,標志著本工程初步具備送電條件。


在區委區政府及各股東方的關心與支持下,廈門寧店110kV變電站工程于2020年3月25日順利開工。在疫情影響、工期緊、任務重、人力資源不足等重重困難面前,全體海華人以及各參建單位加班加點,嚴抓建設過程中的各個環節,科學嚴謹控制每道建設工序,對施工單位實行工期“雙獎雙罰”機制,幾個節點工序都比原計劃提前完成。

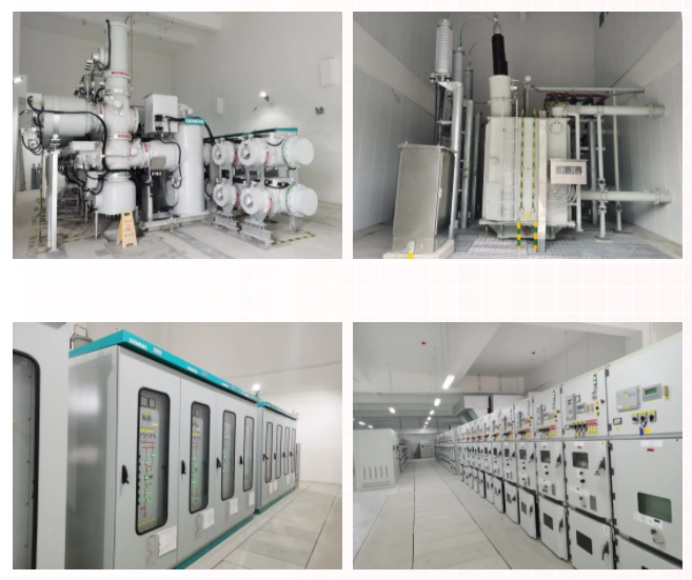

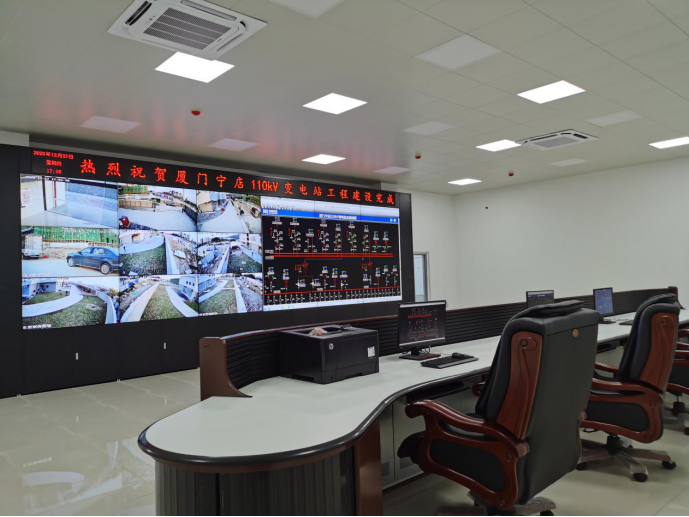

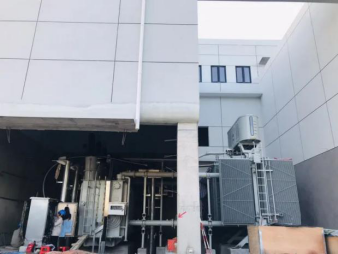

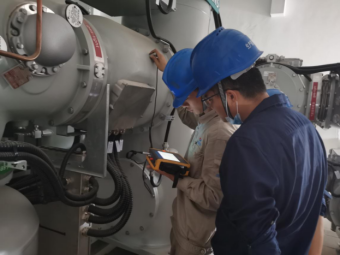

image.png   image.png

工程于7月31日實現工程主體結構封頂(比原計劃提前25個日歷天完成);9月底首批電氣設備進場,11月下旬進入設備調試階段,12月28日整個工程完工(待電力管廊接入);僅用9個多月時間完成了變電站的建設,比傳統建設工期縮短了四個月,向區委區政府、園區客戶遞交了優異的“期末卷”。

    質量與安全:海華公司堅持“安全第一,質量為本”的方針始終貫徹于整個寧店變的建設中;在工程建設期間未發生安全與質量事件。

電氣設備:海華公司堅持成本須控制、設備須優質、最優性價比”三個維度,在工程設備招標工作做深、做細;GIS設備與10kV開關柜均采用國際一流品牌產品,其他電氣設備均采用國產一流產品,用較低的價格采購到高品質的設備。


待正式送電投運后,寧店變電站將為海滄信息產業園提供穩定優質電能,為海滄半導體產業的高速發展提供保障!



(海華電力公司)
